Une transformation complexe et durable en pleine progression

Modernisation des infrastructures, interventions délicates en molasse et intégration de matériaux durables : le projet ESSanté illustre un chantier où ingénierie, coordination et réemploi avancent main dans la main.

Le chantier de transformation et d’extension de l’école ESSanté à Lausanne poursuit sa progression. Le projet vise à moderniser les infrastructures existantes afin d’améliorer l’accessibilité, les circulations internes et les conditions d’enseignement, tout en intégrant une démarche constructive axée sur le réemploi et l’utilisation de matériaux durables. Il prévoit l’ouverture de la façade du bâtiment Couvaloup pour intégrer une extension en béton armé accueillant une nouvelle cage d’escalier et un ascenseur, ainsi que la remise en état du bâtiment existant. Une terrasse en dalles de réemploi complétera l’ensemble, tandis qu’une passerelle en bois reliera Couvaloup au bâtiment historique du Château, facilitant les liaisons entre les deux volumes.

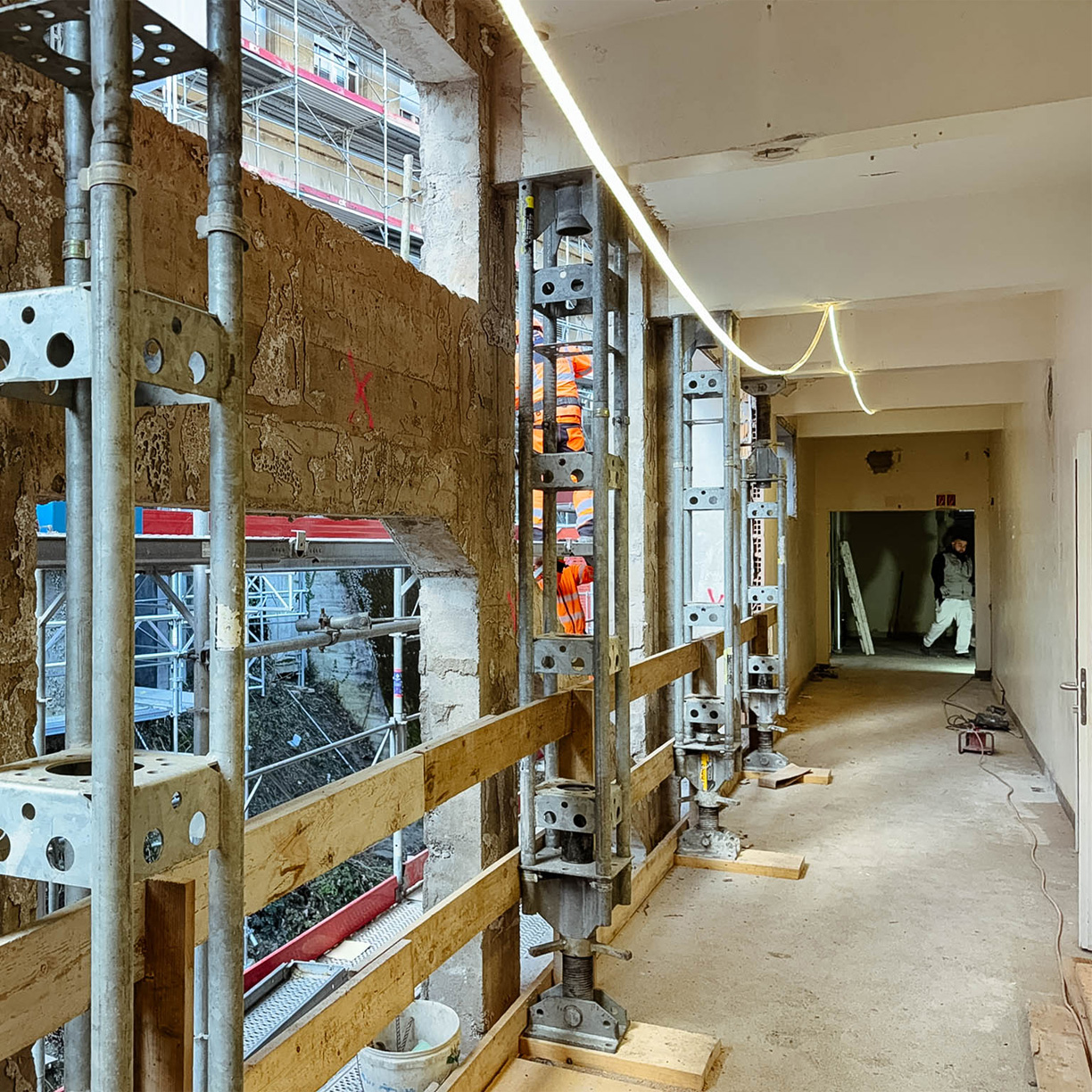

La première étape du chantier a consisté à effectuer un terrassement ponctuel dans la falaise en molasse située à l’arrière du bâtiment. Cette opération délicate a nécessité la mise en place de tirants d’ancrage passifs afin de stabiliser la paroi avant la poursuite des travaux.

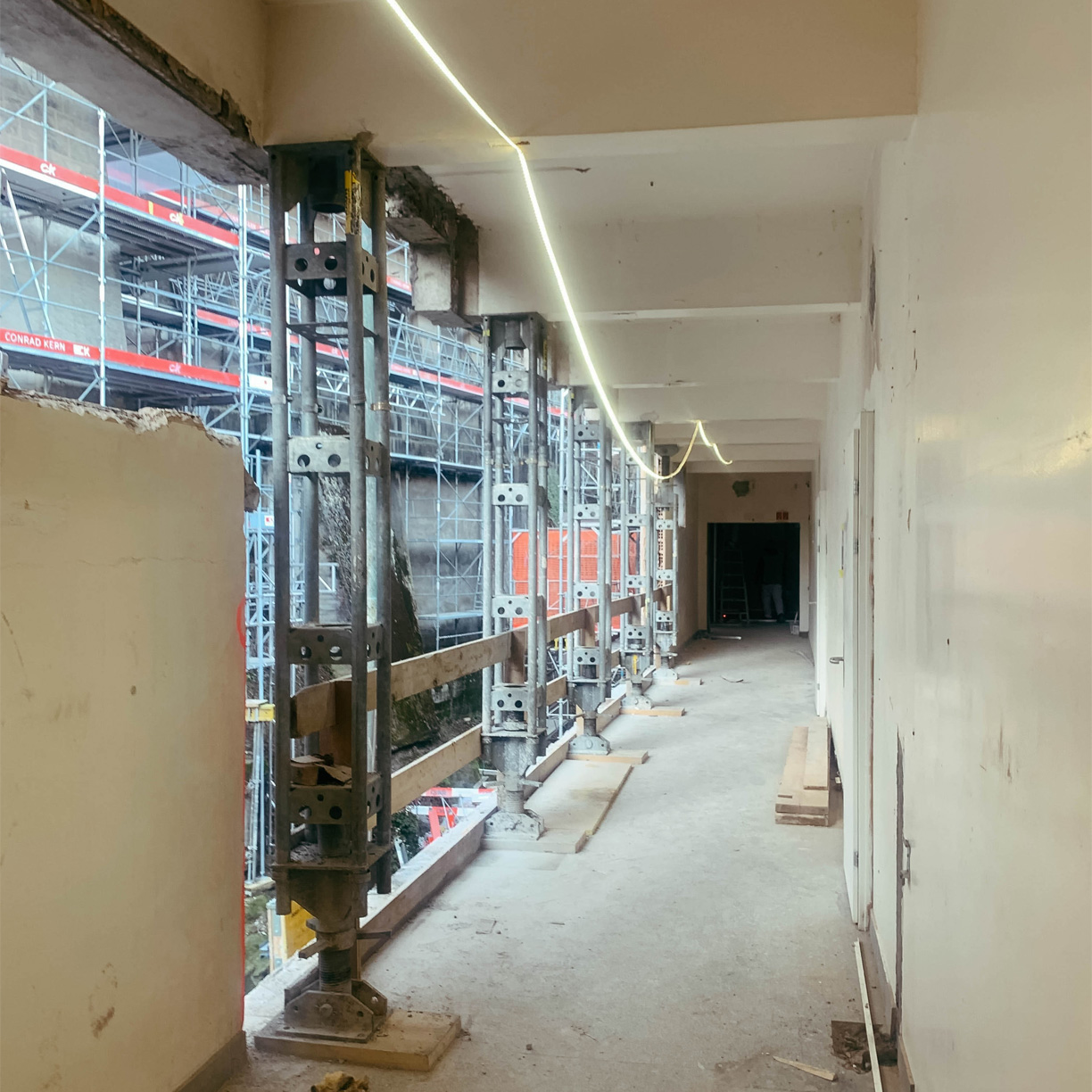

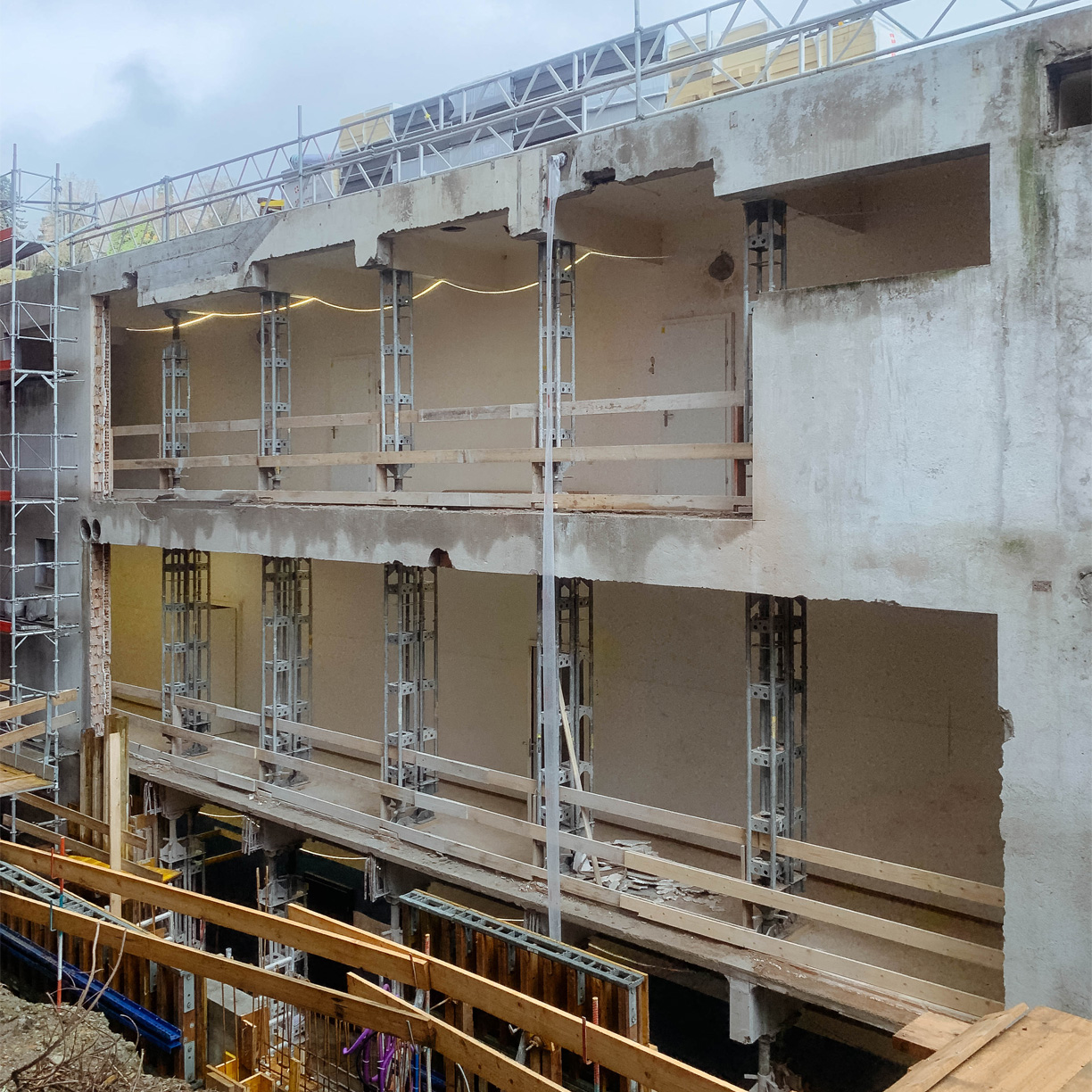

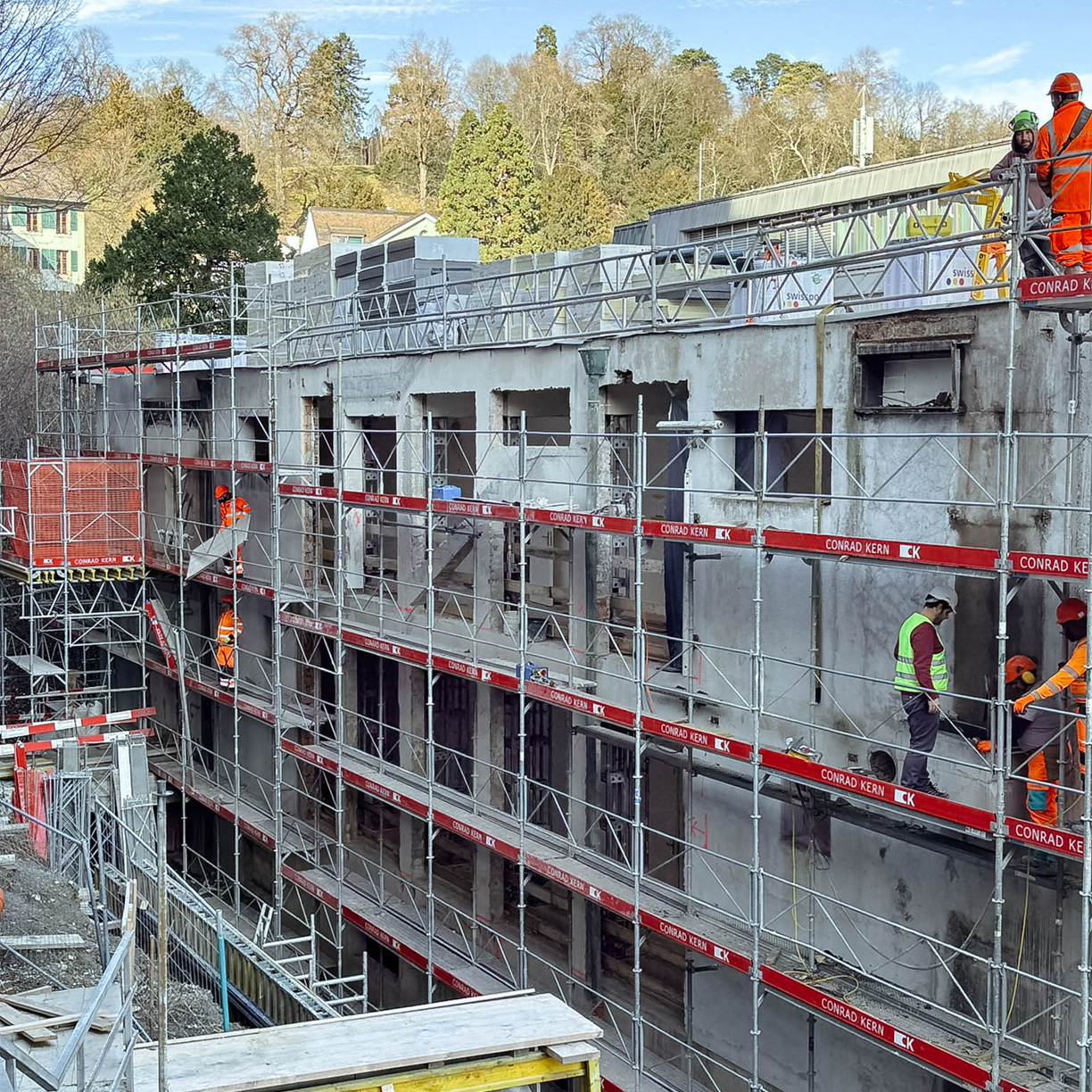

Les travaux de maçonnerie ont ensuite pu démarrer. La façade est aujourd’hui presque entièrement démolie, et une partie du bâtiment repose temporairement sur des étais pour permettre les interventions structurelles. En parallèle, l’extension en béton armé prend forme : les premiers murs du rez ont été coulés et décoffrés, et les têtes des sommiers existants sont en cours de préparation pour leur liaison avec le nouveau sommier en béton armé, indispensable à la future dalle de l’extension.

La future passerelle en bois, élément clé du projet, demande une coordination précise entre les différentes entreprises. Elle s’appuiera à la fois sur la façade du Château, nécessitant des carottages importants, et sur la nouvelle structure en béton de l’extension. Cette anticipation est essentielle pour assurer un montage maîtrisé et sécurisé.

Les équipes d’INGPHI sont particulièrement mobilisées sur la gestion des interfaces complexes entre structure existante, extension béton et future passerelle bois, garantissant une progression cohérente et sécurisée du chantier.
Le chantier ESSanté illustre la combinaison d’interventions techniques complexes, de contraintes géotechniques exigeantes et d’une démarche constructive tournée vers le réemploi et les matériaux durables.

– – – – – – – – –

En bref : où en est le chantier ?

Travaux réalisés

  • Terrassement dans la falaise de molasse
  • Stabilisation de la paroi par tirants d’ancrage passifs



En cours

  • Démolition de la façade nord pour accueillir la cage d’escalier et d’ascenseur
  • Début du gros œuvre de l’extension (murs du rez coulés et décoffrés)
  • Préparation des sommiers existants



Prochaines étapes

  • Suite du gros œuvre : réalisation des escaliers du rez, de la dalle du rez, des piliers du rez et des murs du 1er étage
  • Réalisation de l’appui en béton armé contre la façade du Château pour la reprise de la terrasse en dalles de réemploi, et coordination nécessaire avec les échafaudages en place
  • Préparation des appuis de la future passerelle en bois
  • Coordination inter-entreprise en vue de l’installation de la passerelle (liaison Château-Couvaloup)
